От мечты до реальности 2 (Ура! Нам подключили газ!)Дополнила

Продолжаем разговор…

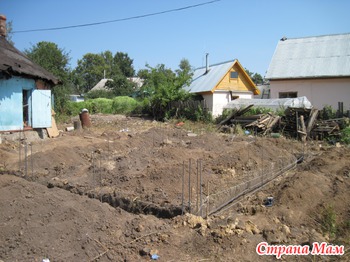

Вот так разметили место под фундамент.



Изначально посчитали наши финансовые возможности и решили, что дом будет небольшим, 8х8 м, но со всем необходимым.

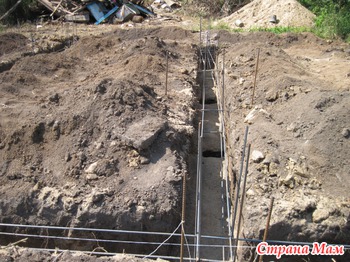

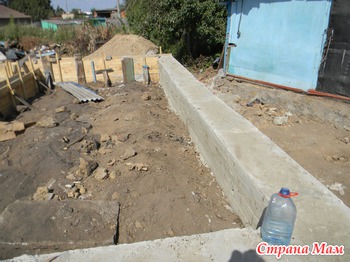

Фундамент залили быстро, буквально за пару недель, благо погода позволяла. Потом был технологический перерыв – фундамент должен отстояться.

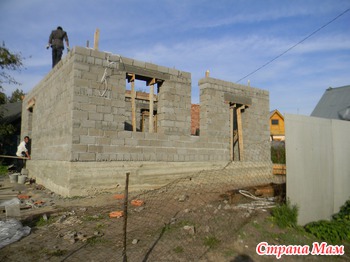

И дальше началось собственно строительство – выкладывание стен. Самый доступный для нас вариант - это керамзито-бетонные блоки (в нашем же городе их и производят). Нашли по цене, которая нас устроила: в магазинах 42 руб/блок, у производителя – 38. Со строителями договорились о цене за работу по 28 руб/блок. Плюс к этому цемент, песок, арматура, брус для перекрытий.

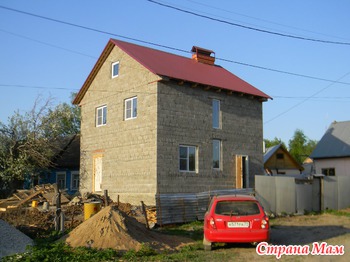

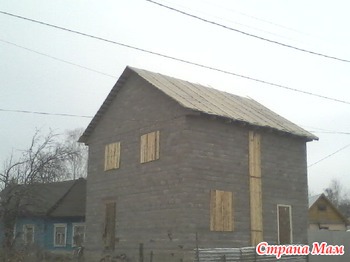

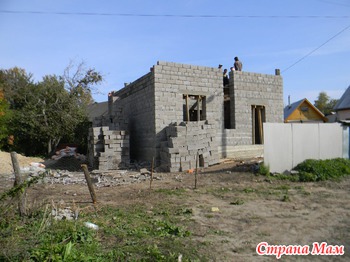

Сентябрь-октябрь 2012 года. В таком виде наш домик был подготовлен к зимовке.



Весна была холодной и сырой, потому приступили к строительству только в мае. Накрыли крышу, вставили окна, сделали черновые полы-потолки и приступили к оштукатуриванию.

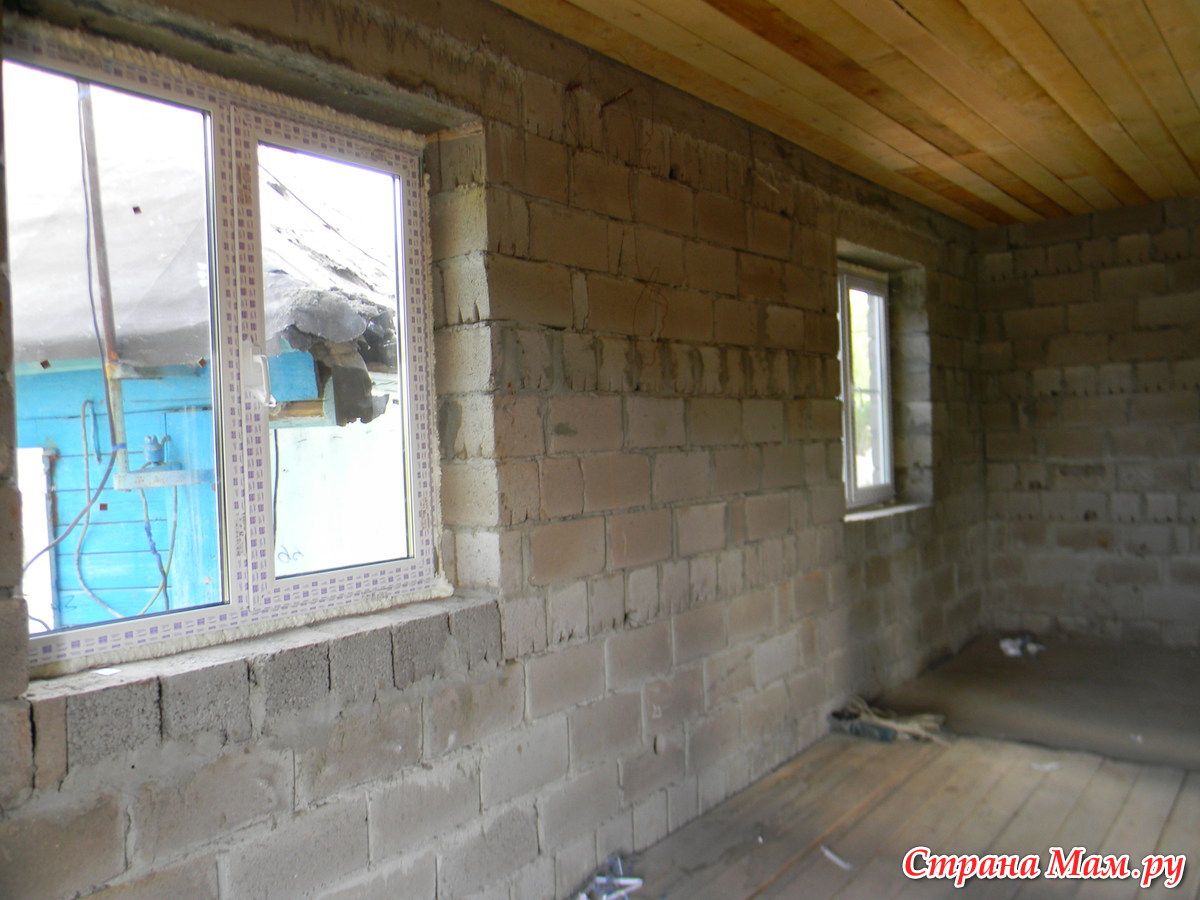

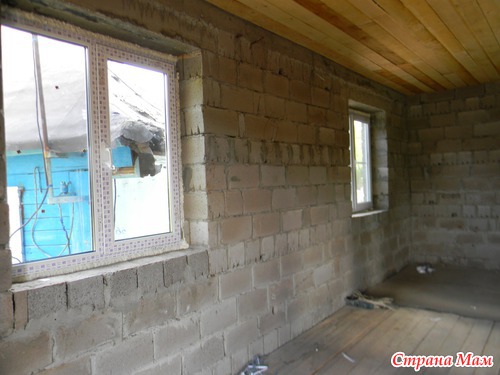

На данный момент в доме проведен свет (ох и спорили же мы, где розетки и сколько их ставить, с какой стороны должен быть выключатель! ), проведена канализация (сегодня установим временный унитаз, т. к. ванна не облицована и теплые полы еще не сделаны), заведена в дом вода ( руки можно помыть и чайник вскипятить )
Самое сложное, дорогое и длительное по времени, это подводка газа (хотя труба газовая в трех метрах от нашего забора, а до дома 8 метров!) Написала заявление на газификацию дома в начале февраля - в конце марта только получила техническое задание, сразу же отнесла делать проект – проект был готов в середине мая, договорились на конец июня на монтаж, и только 5 августа нам проложили трубы и повесили счетчик, но это еще не все, нужно добиться врезки и пуска, это отдельная история и продлится она, как минимум месяц. К тому же, на момент пуска я должна предоставить кроме акта пожарной инспекции, договоров о поставе газа и техобслуживания, регистрационные документы на дом. А это БТИ, кадастр и регистрационный центр. Представляете сколько обуви я изношу, чтобы документы добыть?!
Пока всё.
Если есть вопросы, задавайте, с удовольствием отвечу!
Добавила свежие фото в свой альбом https://www.stranamam.ru/album/5820607/
2 октября нам наконец-то подключили газ! И теперь в доме тепло. Но чего мне это стоило!!!
Весь сентябрь я приходила в горгаз как на работу. Сначала добивалась врезки, чтобы наконец закопать траншею. Вы помните, что весь сентябрь лили нехилые дожди и я боялась, что края траншеи обваляться. А меня все завтраками кормили:-Позвоните завтра. Ваши документы не готовы, Кто-то ушел в отпуск, кто-то на больничный. Короче, пошла жаловаться к управляющему. Он обещал разобраться и сказал, что мне перезвонят. Жду 3 дня, никто не звонит. Еду туда снова, а мне заявляют: - А вам вчера врезали!
- Замечательно! А когда пуск?
- Оформляйте договора на поставку газа и техобслуживание и пустим газ!
Я, наивная, бегом заключать договора - дело-то 10 минут. Ага! Три раза. Там надо такую пачку документов собрать, что я 2 недели бегала по разным организациям - собирала справки. Да еще с пожарниками такой облом - неделю ждала, чтобы пожарник приехал проверил дымоход и еще неделю ждала акт - бланков не было! Наконец все собрано, отстояла очередь на подключение газа и... вот оно счастье - теплые батареи в доме! Теплые потому, что и на улице потеплело +12. А в доме рабочие работают и им жарко. Делаем полы и потолки. Фото пока нет, т. к. там все в лесах и фотографировать пока нечего. Вот леса уберут (через неделю), тогда покажу что у нас получается.
Печать Получить код для блога/форума/сайта
Коды для вставки:

Скопируйте код и вставьте в окошко создания записи на LiveInternet, предварительно включив там режим "Источник"
HTML-код:
BB-код для форумов:

Как это будет выглядеть?
Страна Мам От мечты до реальности 2 (Ура! Нам подключили газ!)Дополнила
Продолжаем разговор…
Вот так разметили место под фундамент.
Изначально посчитали наши финансовые возможности и решили, что дом будет небольшим, 8х8 м, но со всем необходимым.
Фундамент залили быстро, буквально за пару недель, благо погода позволяла. Потом был технологический перерыв – фундамент должен отстояться.
И дальше началось собственно строительство – выкладывание стен. Читать полностью


Комментарии

bat
7 августа 2013 года
0
volnaol (автор поста)
7 августа 2013 года
0
Спасибо!
лидия123
7 августа 2013 года
0
молодцы!
volnaol (автор поста)
7 августа 2013 года
0
Спасибо!
лидия123
7 августа 2013 года
0
прошу прощения, смайлик не тот нажался(( только увидела.
НатаБор
7 августа 2013 года
+1
volnaol (автор поста)
7 августа 2013 года
+1
Мне приятно Спасибо!
липушка-лапушка
7 августа 2013 года
+1
1. фундамент выстаивался сколько?
2.глубина котлована (и на сколько близко/далеко грунт.воды)?
3.перекрытия у вас какие?
4. фото изнутри есть?
volnaol (автор поста)
7 августа 2013 года
+2
1.Фундамент выстаивался около месяца.
2. Грунтовые воды около 1,5 м .Фундамент ленточный, с пробуренными скважинами, глубиной около 2 м, армированный.Глубина залегания фундамента в земле около 50 см и сверху от 50 до 70 см (имеется небольшой склон участка).
3. Перекрытия брус, 200х200

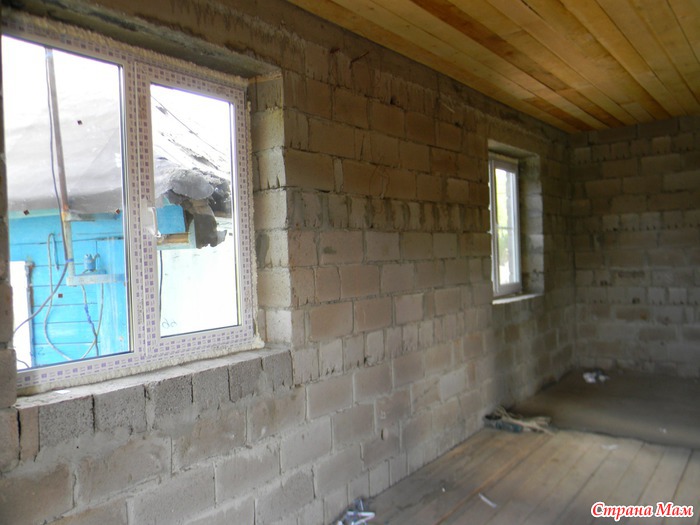

4. Фото внутри есть, но не слишком понятные

Сегодня поедем туда, попробую пофотографировать
липушка-лапушка
7 августа 2013 года
0
так мало времени дали фундаменту на усадку? Это чем-то обусловлено? Или просто торопились?
Nayou
7 августа 2013 года
0
липушка-лапушка пишет:
так мало времени дали фундаменту на усадку?
Срок "созревания" цемента (набор максимальной прочности) - 28 дней. Чего дольше то ждать?
аришка
7 августа 2013 года
0
чего то я расстроилась. Мы тоже на следующей неделе планируем ( тьфу-тьфу-тьфу) закладывать фундамент. Но мне прораб сказал, что неделю фундамент постоит и можно начинать выкладывать стены.... газоселикатные блоки планируется.
Nayou
7 августа 2013 года
0
За 3 суток бетон набирает почти 90 % прочности, поэтому почти всегда дальнейшие работы начинают раньше.
Однако, я была начальником службы качества на заводе бетонных конструкций и могу сказать, что не всегда бетон за 28 суток набирает проектную прочность, но никто же не будет разбирать неудавшийся фундамент, поэтому обычно просто используют бетон более высокой марки, чтобы был запас прочности. Так что не растраивайтесь
аришка
7 августа 2013 года
+1
спасибо
аришка
26 августа 2013 года
0
В ответ на комментарий Nayou
За 3 суток бетон набирает почти 90 % прочности, поэтому почти всегда дальнейшие работы начинают раньше.
Однако, я была начальником службы качества на заводе бетонных конструкций и могу сказать, что не всегда бетон за 28 суток набирает проектную прочность, но никто же не будет разбирать неудавшийся фундамент, поэтому обычно просто используют бетон более высокой марки, чтобы был запас прочности. Так что не растраивайтесь

↑   Перейти к этому комментарию
ну получилось у нас пока залить фундамент ( очень цены задрали ) .... я не поняла, в вы в траншеи укладывали опалубку? или прям по траншеям и заливали?
Nayou
26 августа 2013 года
0
Это тоже от грунта зависит - если он плотный и глинистый, то возможна заливка без опалубки.
аришка
26 августа 2013 года
+1
у нас именно такой
volnaol (автор поста)
7 августа 2013 года
0
В ответ на комментарий аришка
чего то я расстроилась. Мы тоже на следующей неделе планируем ( тьфу-тьфу-тьфу) закладывать фундамент. Но мне прораб сказал, что неделю фундамент постоит и можно начинать выкладывать стены.... газоселикатные блоки планируется.

↑   Перейти к этому комментарию
Не расстраивайтесь. Возможно, что для газоселикатных блоков это нормально, по-моему они легче керамзито-бетонных.
kolina
7 августа 2013 года
+1
В ответ на комментарий Nayou
липушка-лапушка пишет:
так мало времени дали фундаменту на усадку?
Срок "созревания" цемента (набор максимальной прочности) - 28 дней. Чего дольше то ждать?

↑   Перейти к этому комментарию
Хм. а в наших местах фундаменту дают полгода Объясняют, что не только фундаменту нужно дать время на усадку, но и земле. Осенью делают фундамент, а весной приступают к работам. И мы так делали. У нас правда фундамент грандиозный (рассчитан на 5-этажный дом). Стоит на специальной подушке. Делали таким крепким, так как дом из кирпича (1,5 кирпича с воздушной прослойкой) и три монолитных бетонных перекрытия( цоколь, 1-й и 2-й этажи).
Nayou
7 августа 2013 года
+1
зависит от почв, зависит от проекта дома - бывает и по 1,5 года выдерживают.
kolina
7 августа 2013 года
0
возможно все из-за почвы. Так как даже небольшим домам так же фундамент выстаивают
volnaol (автор поста)
7 августа 2013 года
0
В ответ на комментарий липушка-лапушка
так мало времени дали фундаменту на усадку? Это чем-то обусловлено? Или просто торопились?

↑   Перейти к этому комментарию
Просто торопились и мастер, который не один год строит дома в нашей местности заверил, что этого достаточно (усадка бетона происходит за 28 дней). За год никакой подвижки не наблюдается.
липушка-лапушка
7 августа 2013 года
0
Бетон действительно зреет месяц, потом его можно "нагружать", но лучше бы перестраховаться...

Хотя, мастеру, работающему на этой земле и в этом климате, должно быть лучше известно.

Жду продолжения!!
volnaol (автор поста)
7 августа 2013 года
+1
Будет продолжение, только теперь в более медленном темпе, т.к. "золотой запас" иссяк
елвик
13 августа 2013 года
0
В ответ на комментарий volnaol
1.Фундамент выстаивался около месяца.
2. Грунтовые воды около 1,5 м .Фундамент ленточный, с пробуренными скважинами, глубиной около 2 м, армированный.Глубина залегания фундамента в земле около 50 см и сверху от 50 до 70 см (имеется небольшой склон участка).
3. Перекрытия брус, 200х200
4. Фото внутри есть, но не слишком понятные

Сегодня поедем туда, попробую пофотографировать

↑   Перейти к этому комментарию
volnaol пишет:
с пробуренными скважинами,
через какое расстояние бурили? Ямобуром? Ширина скважины какая? Спасибо
volnaol (автор поста)
13 августа 2013 года
0
Всего 12 скважин, бурили, наверное ямобуром (тракторенок специальный с буром), диаметр бура 400мм, глубина 1м 80 см (где-то писала, что 2 м, муж поправил, не 2, а 1м 80 см

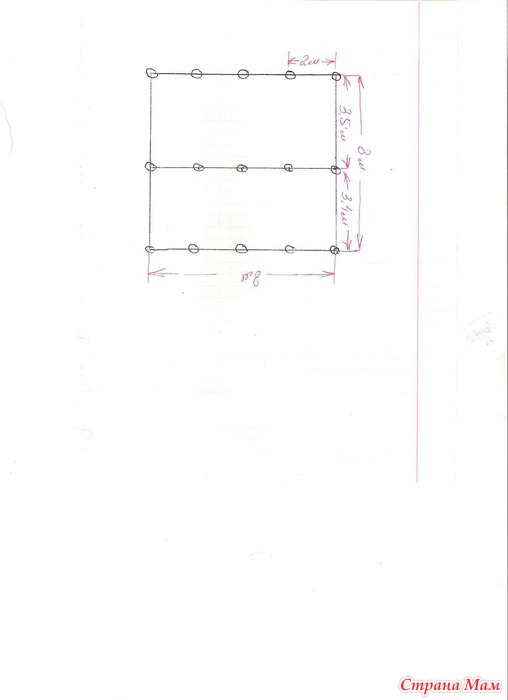

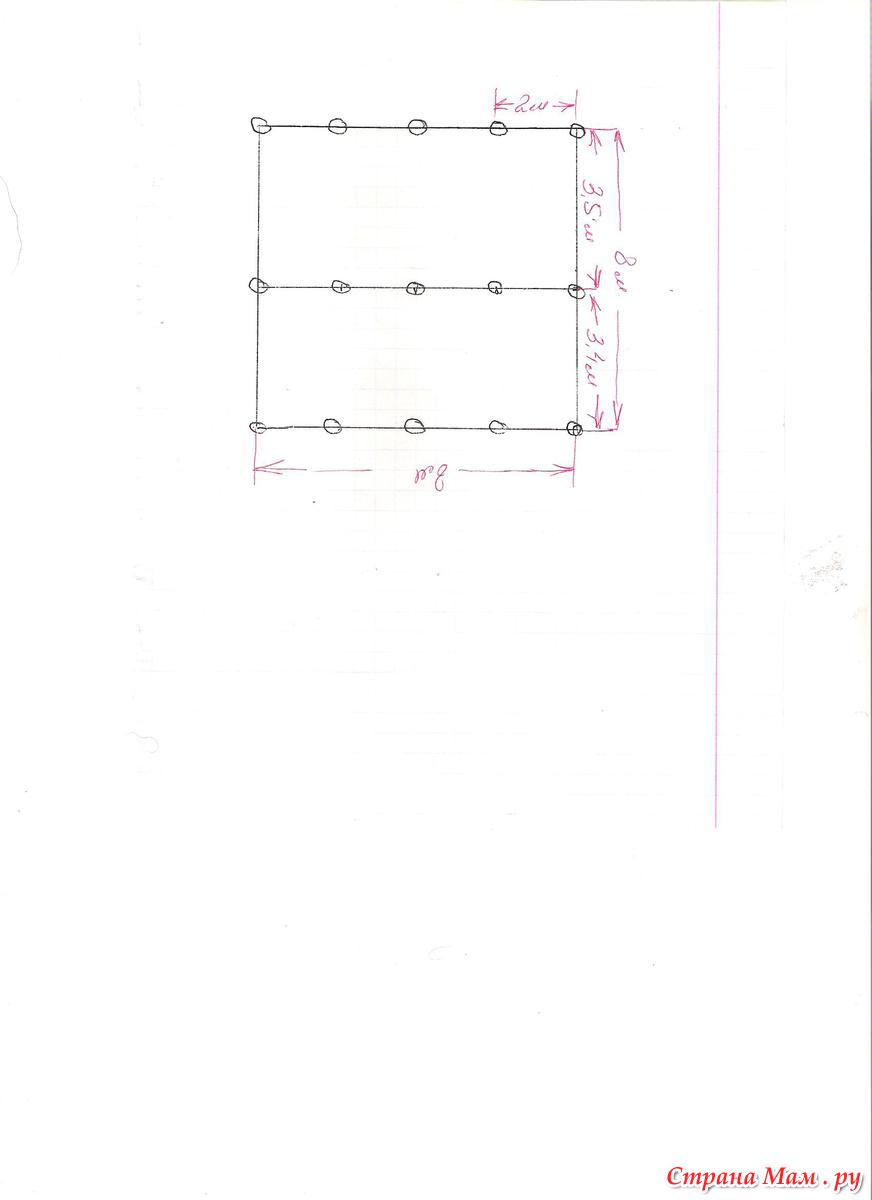

Вот набросала чертеж скважин
, по 3 несущим через 2 м, а по двум оставшимся примерно через 3,40 - 3,50.
елвик
15 августа 2013 года
0
Спасибо большое за развернутый ответ
Natsta
7 августа 2013 года
0
Здорово , а во сколько обошлось вам все это строительство?
volnaol (автор поста)
7 августа 2013 года
+1
Спасибо! За фундамент вместе с материалами 190 т.руб
За коробку +кирпич+цемент и т.,д около 300 т.р.
За крышу около 120т.р.
Прокладка канализации 50 с хвостиком. Вода 40 с хвостиком.
Свет 55
За газ уже отдали 70, котел 40+ батареи отопления, трубы - 60 + работа 30

Но это цены в нашем регионе
Natsta
7 августа 2013 года
0
Спасибо за подробный ответ!
lenok706
8 августа 2013 года
0
В ответ на комментарий volnaol
Спасибо! За фундамент вместе с материалами 190 т.руб
За коробку +кирпич+цемент и т.,д около 300 т.р.
За крышу около 120т.р.
Прокладка канализации 50 с хвостиком. Вода 40 с хвостиком.
Свет 55
За газ уже отдали 70, котел 40+ батареи отопления, трубы - 60 + работа 30

Но это цены в нашем регионе

↑   Перейти к этому комментарию
volnaol пишет:
За газ уже отдали 70
за что?
volnaol пишет:
котел 40
у вас огромный дом, котел зависит от количества отапливания кв. метров, наш где-то 26
volnaol пишет:
работа 30
мой муж делать будет по возможности все сам
volnaol (автор поста)
8 августа 2013 года
0
Проект 5000, монтаж+материалы, трубы, счетчик, еще какие-то штучки = 58000,врезка 4800, пуск 3100. Какие еще затраты будут, не знаю, там еще надо акт у пожарников взять (платный?) и заключить договора на поставку газа и тех. обслуживание (вероятно, придется оплатить за полный год)
lenok706
8 августа 2013 года
0
какие цены разные в областях... и от чего это зависит? знакомая за проект отдала 20 тыс., соседи за врезку отдали 19, труба идет мимо нашего дома вдоль по улице, сколько стоит метр, не знаю
volnaol пишет:
пуск 3100.
врезка, еще и пуск??? что еще то? короче только выкладывай
volnaol (автор поста)
8 августа 2013 года
+1
Я тоже долго не могла понять эту процедуру. Рассказываю:
1этап. Пишете заявление на газификацию, вас посылают в техотдел, там делают техническое задание.
2 этап. Несете техзадание проектировщикам, заказываете проект.
3этап. Проект несете сметчице, она обсчитывает стоимость.
4 этап. Оплачиваете и начинаете бегать за мастером, договариваться, чтобы он прислал бригаду для монтажа труб (При этом уже у вас должны быть выполнены земляные работы, у нас рытье траншеи 1 м х 40см х 1,5м стоит от 900руб)
5 этап Готовый проект подписывается мастером и документы отправляют в Тулу на подпись (главный офис там) Это занимает от 10 дней до месяца. Только после этого делают врезку. А пуск только когда я предоставлю все документы на дом и акты-договора (писала выше)
lenok706
8 августа 2013 года
0
просто кошмар
volnaol пишет:
техническое задание
нам про такое не говорили...что это?
volnaol пишет:
для монтажа труб
нам я так понимаю ничего рыть не нужно??? труба идет мимо дома..

как начали делать мы..

1. Сходили в наш горгаз, дали задание пакет документов собирать
- геосъемка
- правоустанавливающие документы на дом и землю
- справка из архитектурного и земельного отдела в администрации
- заявление старшего нашей газовой ветки, что он не возражает, чтоб мы к ним врезались (за это отдали 15 тыс им)
- еще какие-то документы и оплата за это 2073 р. Из нашего горгаза эти документы отправили в Псков, на след. неделе должны приехать оттуда заключать с нами договор на проект. Дальше не знаю Хочется успеть к отопит. сезону, но боюсь не успеть
volnaol (автор поста)
8 августа 2013 года
0
lenok706 пишет:
нам про такое не говорили...что это?
Я не знаю, как еще это обозвать - короче, они рассматривают техническую возможность подведения газа в конкретную точку.
lenok706 пишет:
нам я так понимаю ничего рыть не нужно??? труба идет мимо дома..
Если у вас наземный газопровод, то, да. У нас до дома идет в земле.
lenok706 пишет:
Хочется успеть к отопит. сезону, но боюсь не успеть
Мы этого добиваемся и планируем к 1 октября подключиться, как раз и трубы отопления нам смонтируют.
lenok706
9 августа 2013 года
0
volnaol пишет:
ехническую возможность подведения газа в конкретную точку.
за это мы и отдали 2073р. - это был последний пункт, когда собирали пакет документов
volnaol пишет:
наземный газопровод,
ага
volnaol пишет:
планируем к 1 октября
наверно, успеете, вы намного впереди нас
esb80
15 августа 2013 года
0
В ответ на комментарий lenok706
просто кошмар
volnaol пишет:
техническое задание
нам про такое не говорили...что это?
volnaol пишет:
для монтажа труб
нам я так понимаю ничего рыть не нужно??? труба идет мимо дома..

как начали делать мы..

1. Сходили в наш горгаз, дали задание пакет документов собирать
- геосъемка
- правоустанавливающие документы на дом и землю
- справка из архитектурного и земельного отдела в администрации
- заявление старшего нашей газовой ветки, что он не возражает, чтоб мы к ним врезались (за это отдали 15 тыс им)
- еще какие-то документы и оплата за это 2073 р. Из нашего горгаза эти документы отправили в Псков, на след. неделе должны приехать оттуда заключать с нами договор на проект. Дальше не знаю Хочется успеть к отопит. сезону, но боюсь не успеть

↑   Перейти к этому комментарию
эх, я только сходила узнала. проект стоит 3 тыс. а вот прокладка труб 1,5 тыс метр. а у нас кухня сзади дома, все в круговую тянуть. плачу столько денег надо
volnaol (автор поста)
15 августа 2013 года
+1
Да уж, денег надо немеренно.
lenok706
15 августа 2013 года
0
согласна
Екатерина Сергеевна П
7 августа 2013 года
0
Молодцы!!! Сколько вышло по стоимости? Или расход материалов?
volnaol (автор поста)
7 августа 2013 года
0
Спасибо! Выше ответила.
Екатерина Сергеевна П
7 августа 2013 года
0
Спасибо)))
esb80
7 августа 2013 года
0
у нас газовая труба 1,5 тыс/метр. До кухни надо метров 35-40. Кошмар, короче. Тоже новый будем строить через пару лет
volnaol (автор поста)
7 августа 2013 года
0
У нас всего 8 м. Было смешно, когда в проекте нам заложили металлическую трубу и насчитали одну цену, но потом оказалось, что рядом находится колодец и по ТБ необходимо прокладывать пластик, пересчитали и проект оказался на 5 т.руб дороже. Металл дешевле пластика оказался.
esb80
7 августа 2013 года
0
у нас до дома 10. Но по нормам тянуть надо вокруг, чтобы трубы по жилым помещениям не шли. А так как кухню пристраивали , то она оказалась позади дома. Вот такая арифметика и получается теперь
Веселый воспитатель
7 августа 2013 года
0
Дом очень высокий!Мы т оже хотим из такого кирпича выкладывать. Стены сколько выкладывали?
volnaol (автор поста)
7 августа 2013 года
+1
Да, высоковат кажется, но это от того еще, что нет ни веранды, ни гаража и второй этаж не мансардный - я мансарду не захотела. Высота 1-го этажа в чистоте будет 2,80, а второго 2,40 - для спален вполне нормально.
Веселый воспитатель
7 августа 2013 года
0
А сколько там комнат будет? Мы то же большой не хотим.
Рыцари и Леди
7 августа 2013 года
0
В ответ на комментарий volnaol
Да, высоковат кажется, но это от того еще, что нет ни веранды, ни гаража и второй этаж не мансардный - я мансарду не захотела. Высота 1-го этажа в чистоте будет 2,80, а второго 2,40 - для спален вполне нормально.

↑   Перейти к этому комментарию
Классно! Мы тоже по плану решили отказаться от мансарды - она меня давит нереально и оба этажа планировали по 3 метра высота потолков - хотя можно и как у Вас - первый этаж выше, а для спален по-ниже - так ведь и съэкономиь можно! Учту на будущее!!!
volnaol (автор поста)
7 августа 2013 года
0
На первом этаже: кухня-гостиная, санузел, 1 комната и прихожая с лестницей на 2-ой этаж.На втором этаже: 3 комнаты, санузел и небольшая гардеробная. Еще будет большая веранда - 3 х 8 и гараж 4 х 6+ хозпостройка 2 х 4
Рыцари и Леди
7 августа 2013 года
0
А вот ещё вопросики - Вы бетон на месте разводили и заливали или вызывали машину для заливки? Марка бетона М200, не помните??? Фундамент из блоков ЖБИ не рассматривали? Мы сейчас ещё мечемся - т.к. котлован вырыт полностью на 1,5 метра и если заливать - лишние траты денег и времени на монтаж-демонтаж опалубки, а с блоками вроде как быстрее - поставил, раствором обмазал и кладёшь себе... По цене правда тоже не знаем как сориентироваться....
volnaol (автор поста)
7 августа 2013 года
0
Бетон готовый заказывали, на день заказа готовили опалубку, бетон марки М-200. У нас нет котлована, а только канавки глубиной 50 см, шириной 50см - так называемый ленточный фундамент. Для усиления было пробурено по периметру 12 скважин глубиной около двух метров и заложена арматура.Блоки не рассматривались.
Рыцари и Леди
8 августа 2013 года
0
Ага, спасибо! Поняла!
Katynya
8 августа 2013 года
+1
В ответ на комментарий Рыцари и Леди
А вот ещё вопросики - Вы бетон на месте разводили и заливали или вызывали машину для заливки? Марка бетона М200, не помните??? Фундамент из блоков ЖБИ не рассматривали? Мы сейчас ещё мечемся - т.к. котлован вырыт полностью на 1,5 метра и если заливать - лишние траты денег и времени на монтаж-демонтаж опалубки, а с блоками вроде как быстрее - поставил, раствором обмазал и кладёшь себе... По цене правда тоже не знаем как сориентироваться....

↑   Перейти к этому комментарию
А мы тоже ленточный сделали только на метр глубиной и бетон М300 , тоже какие-то скважины с арматурой есть по периметру, вчера 5 или 6 машин приезжало, заливали по очереди.Муж второй день его теперь заливает водой, чтоб сох равномерно .Сколько кубов сейчас не скажу, а по деньгам 115,0 т. вышло
Рыцари и Леди
8 августа 2013 года
0
Ага, мы с блоками посчитали примерно также - около 100 тысяч, плюс работа по укладке 25 т.р., просто опалубка смущает, что долго и дополнительные расходы - вот и думаем блочный делать... Доставка дорого у Вас вышла на эти 5-6 машин?
Katynya
8 августа 2013 года
0
Я поняла всё вместе 115 т. он отдал за фундамент, ну + 1000,0 в день платит разнорабочему.
Рыцари и Леди
8 августа 2013 года
0
А мы посчитали 100 без доставки - будем вот на неделе заказывать - посмотрим сколько в реале выйдет....
CMC
7 августа 2013 года
0

Мы сейчас на том же этапе, поэтому с нетерпением жду продолжения.

Только у нас дом поменьше: - 1 этаж кухня-гостиная, коридор, совмещенный с\у, лестница
- 2 этаж (мансардный)- 2 спальни.
Но у нас мансарда, видимо, правильно сделана - не давит и скос стены совсем небольшой, как раз на лестницу выпадает.
volnaol (автор поста)
7 августа 2013 года
+1
Делитесь своими наработками, мне тоже все интересно!
CMC
7 августа 2013 года
0
Titancha
7 августа 2013 года
+1
спасибо за подробный рассказ, очень интересно
volnaol (автор поста)
7 августа 2013 года
0
Спасибо за оценку. Продолжение будет.
елвик
13 августа 2013 года
0
Еще интересно, как делали пол? Теплый? Как воду проводили?
volnaol (автор поста)
13 августа 2013 года
0
Первый этаж делали стяжку под теплый пол (еще не монтировали), на втором этаже полов еще и нет , так доски побросали и все. Вопрс про воду не поняла? Как разводку делали?
елвик
15 августа 2013 года
0
volnaol пишет:
Как разводку делали?
ага, мне просто ВСЕ интересно. Напишите еще посты о том как и что делаете, куда подводите
volnaol (автор поста)
15 августа 2013 года
0
Про подводку воды:
Тут у нас были "подводные камни" (во сказанула! )Участок у нас угловой, т.е. выходит на 2 улицы.На участке воды не было, вода по границе. По одной улице частный водопровод (нам ближе всего), но там запросили цену за подводку ! Плюнули мы и обратились за разрешением в городской водоканал (10 м до нашего забора и 20 по огороду до дома), наняли рабочих, которые копают колодцы и траншеи и приступили. В водоканале сказали, что глубина залегания их трубы около 2 м , вырыли 2 м - нет трубы, вырыли 2,5 м - нет, вырыли 3 м - нет Наконец на глубине 3 м 20 см нашли трубу , установили колодец и прокопали траншею до нашего забора и там установили временный кран, т.к., дома тогда еще и не было, только фундамент закладывали А у же весной, в мае (когда ушли грунтовые воды) позвали соседа ( у него ипонитский трактор с маленьким ковшом ) и он за пол-часа прокопал нам нужную траншею до дома. В дом завели , подкопав под фундаментом (у нас ленточный ) на глубине 1м 70 см, т.к., глубина промерзания почвы у нас 1 м 20 - 1 м 40 см см. Вывели трубу в место предполагаемого санузла. По дому вся разводка будет оттуда (пока не делали)
олия-к
19 августа 2013 года
0
Скажите, пожалуйста, а сколько кв.м должна быть газовая котельная?
volnaol (автор поста)
19 августа 2013 года
+1
Вот чего не знаю, того не знаю. У нас не будет отдельного помещения под газ. Купили газовый двухконтурный котел с закрытым пламенем Baxi Luna 3. Вытяжка у нас сделана в кирпичной кладке, напротив окно, так что, надеюсь с пожарниками проблем не будет.
олия-к
19 августа 2013 года
0
Спасибо! А то соседи сейчас газ подводят, ломают стены, котельная должна быть 8 кв.м. А нас строители дурят, говорят, пяти метров хватит. Муж сейчас в командировке, до газовой конторы никак не доедем, она в другом городе....
volnaol (автор поста)
19 августа 2013 года
0
8 квадратов - это круто! Может вы какую-то мощную котельную делаете? Дом большой? У нас маленький, 100 квадратов, ну еще, может,веранду пристроим - будет 120-130 м, а наш котел рассчитан 250 м, надеюсь справится.
nadega
12 октября 2013 года
0
вот приблизитпльно так и я расчитываю поттатиться на строительство. Главное если все нормально весной фвндамент осилить сможем. Я хочу на своем учаське новый дом строить. Так что забираю пост в избранное. Смотрю тут много чего толкового есть.
volnaol (автор поста)
12 октября 2013 года
0
Давай, присоединяйся! Вместе веселее, да и коллективный разум всегда советом поможет.
mamangelkov
26 мая 2014 года
0
отличный дом! молодцы
volnaol (автор поста)
26 мая 2014 года
0
Спасибо!
Сонце-любимое
5 июня 2015 года
0
Красотища

Оставить свой комментарий

Вставка изображения

Можете загрузить в текст картинку со своего компьютера:


Закрыть
B i "

Поиск рецептов


Поиск по ингредиентам
